攻坚克难推进项目建设——发电厂道路改造工程路基桥梁同步施工

发布时间:2017-06-05 来源:

       高淳区生活垃圾焚烧发电厂道路改造工程为发电厂配套工程,改造后道路为进入发电厂主要道路,重要性可见一斑,此项目由第一工程处与第三工程处对项目内的路基与桥梁分别施工。
       进入6月,项目内所有分部分项工程即将进入收尾阶段,同时也是交叉施工最多的阶段。在桥梁施工现场,由于现场土方量巨大,场地地势起伏大、高差大,给路基土方外运以及桥梁施工增加了很大的难度。路基与桥梁的现场施工人员每天现场协调,将各自需完成工作内容定施工起始时间,定持续时间,在互不影响的前提下将项目向前共同推进。

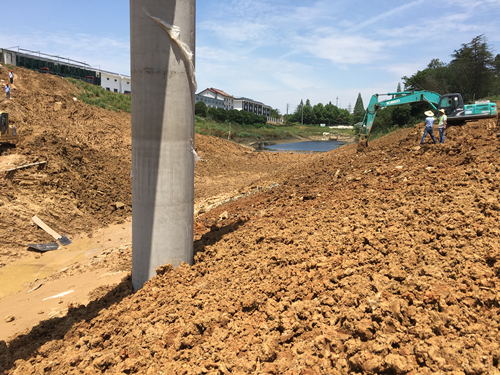

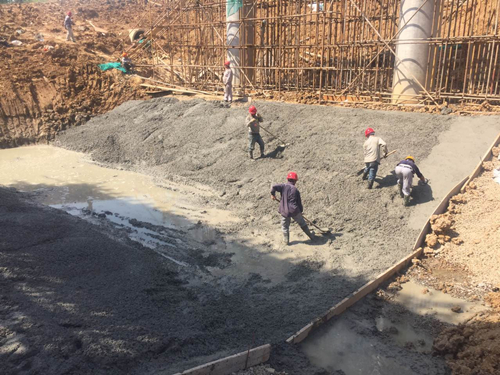

       在桥梁水中墩台帽及河底铺砌施工的同时,路基河道内挖土施工也在有序推进,两部门所有参建人员克服土质不好、上下游水位不定、阴雨和炎热天气影响等困难,攻坚克难抢进度,在桥梁施工队将水中墩台帽及河底铺砌5月30日施工完成后,路基土方施工队也于6月4日完成河道内土方挖运,将河道全面贯通,提前完成了上级有关部门要求6月5日开始挖通河道的目标计划。
       接下来,为了满足桥梁施工队梁板吊装的道路要求,路基施工队还将加紧完成道路C线桥头约150米道路施工,从而为最终整个道路改造项目全面完工做好保障。(朱文进)
